全屋定制空测,是个略偏专业的词语,是让许多同行“求而不可得”的技艺。求,是因为它真的能压缩工期,提高工艺精度;不可得,是因为实施起来太难,后面会具体解释。
先来讲讲我们为什么要费极大的气力去做这件小事。
我们做项目整体复盘的时候,发现有个共性问题:多个项目,在油漆阶段结束后,要等全屋定制进场。因为当现场已经具备安装条件时,全屋定制的产品还没生产好,现场得空关在那里等着,有时候要等一个多月。
究其根源,是全屋定制需要在泥木验收后,才能去复尺下单(有些供应商甚至要等到油漆工结束后才能去复尺),从下单到生产完成,大约需要45-60天。而泥木验收结束,至油漆验收,通常只需要25-30天。中间就有了将近一个月的时间差。
有时由于供应商订单量积压的情况,往往还需要排队,等待生产的空置时间可能还要大于一个月。

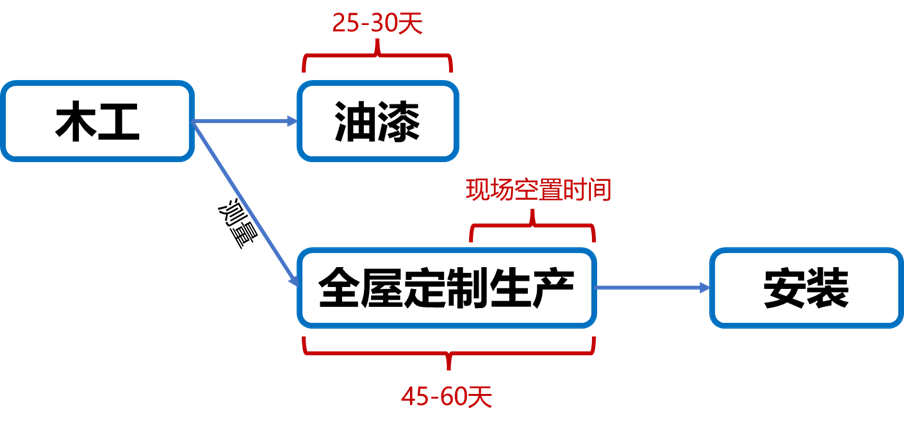

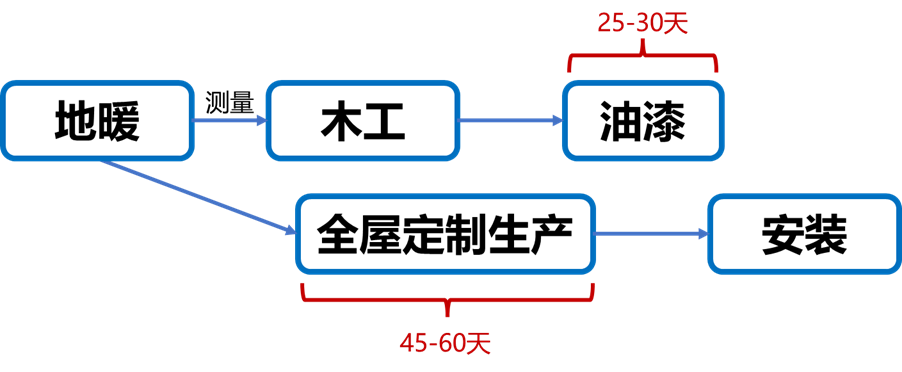

下面是施工流程的示意图,可以帮助理解:
我们就在想,有没有一种方法,让我们能规避空置的现象,加快工期提高效率。
于是,我们在地暖浇筑养护之后,泥木进场之前,增加了一个标准动作:全屋定制空测。
在做好全屋定制空测之后,我们可以直接提前复核清楚全屋定制需要的下单数据,将生产时间提前到泥木进场之前,争取出一个多月的并行生产周期,解决了需要空置现场等全屋定制进场的情况,大大压缩了工期。
这时候你可能要问了,全屋定制的产品,不是直接按图纸尺寸生产就可以了吗,为什么还有个全屋定制空测?
这涉及到一个“数据统一”的问题。按照传统做法,全屋定制的厂家是依据木工吊顶结束以后测量的数据去生产的。而全屋定制空测,则是根据现场情况,提前约定一个精确数据,并且让工人必须严格根据空测放样出来的完成面尺寸施工,让供应商严格按照空测放样的精确尺寸生产。
如此一边施工一边生产,两条线并行,届时油漆结束马上就能跟进全屋定制的安装,工期大大缩短,同时避免后期安装时材料卡不进或者留缝的情况。另外,由于全屋定制的生产时间压力解除,供应商方面也可以灵活调配材料生产时间,并且提高生产质量、减少差错。
这件事,看起来无非是简单加一步,然而看易行难,主要在三点:敢不敢做、能不能做、怎么把控。
敢不敢做
实际上,如果没有全屋定制空测这一步,传统做法里如果有尺寸上的偏差,承担责任的是供应商。而有了这一步,设计方相当于把核定尺寸的责任揽到了自己身上。
另外,大牌的供应商心里也会嘀咕:“我也有自己的标准,我不按自己的标准做,出了问题怎么办?”
能不能做
全屋定制空测,也不仅仅只是一个简单的步骤,后续的施工更是关键。空测出来的数据,是需要靠泥工、木工严格做活执行到位的,稍有偏差,前功尽弃。能不能对工人进行稳定的培训,严格地确保执行?我们是自有工人,本就有定期培训的体系支撑,所以我们能做。
还有一个,能不能调动供应商的支持。毕竟供应商也是要担风险的,也是要去配合调整整个业务流程和生产流程的。我们有多年培养的供应链生态,大家理念一致,愿意去把事情做好。所以我们能做。
既然敢做,既然能做,我们对这件事的把控,就有了充足的底气。

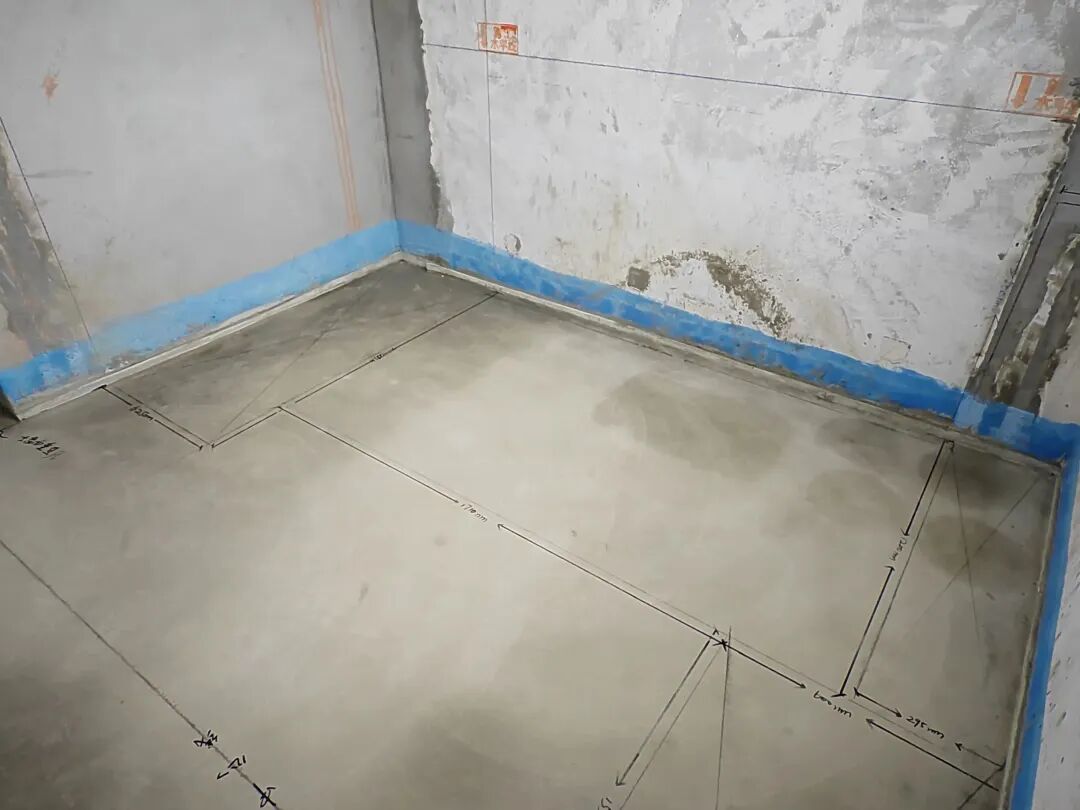

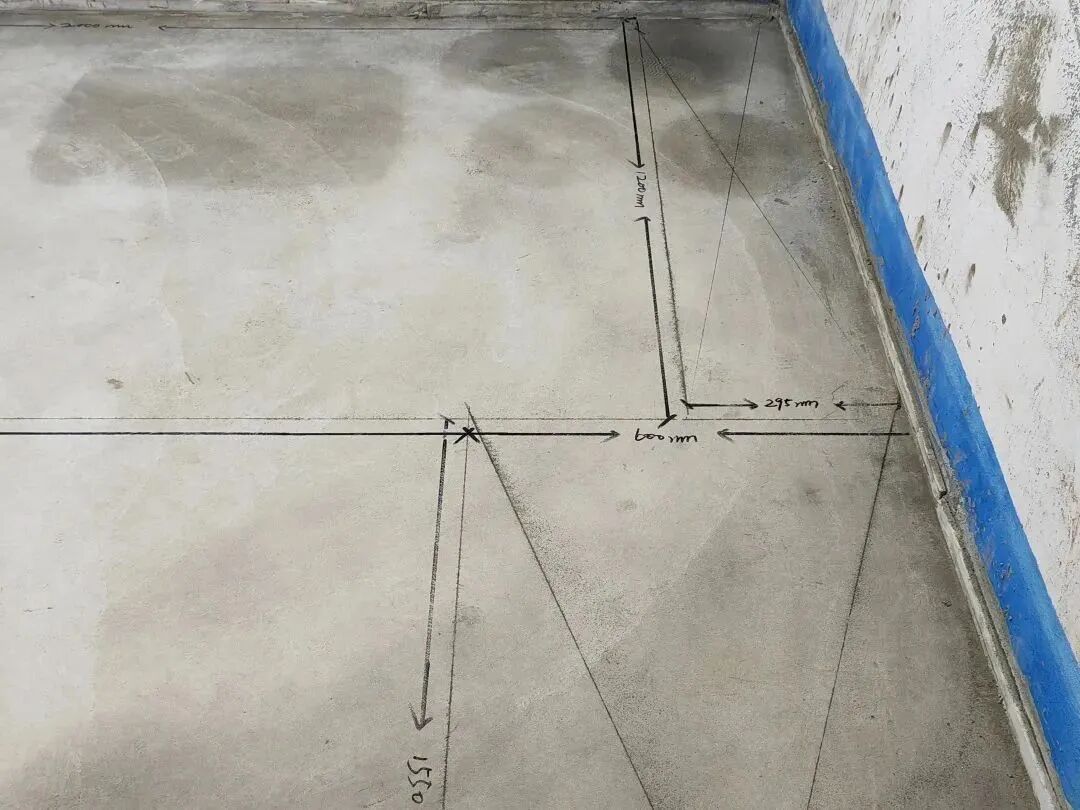

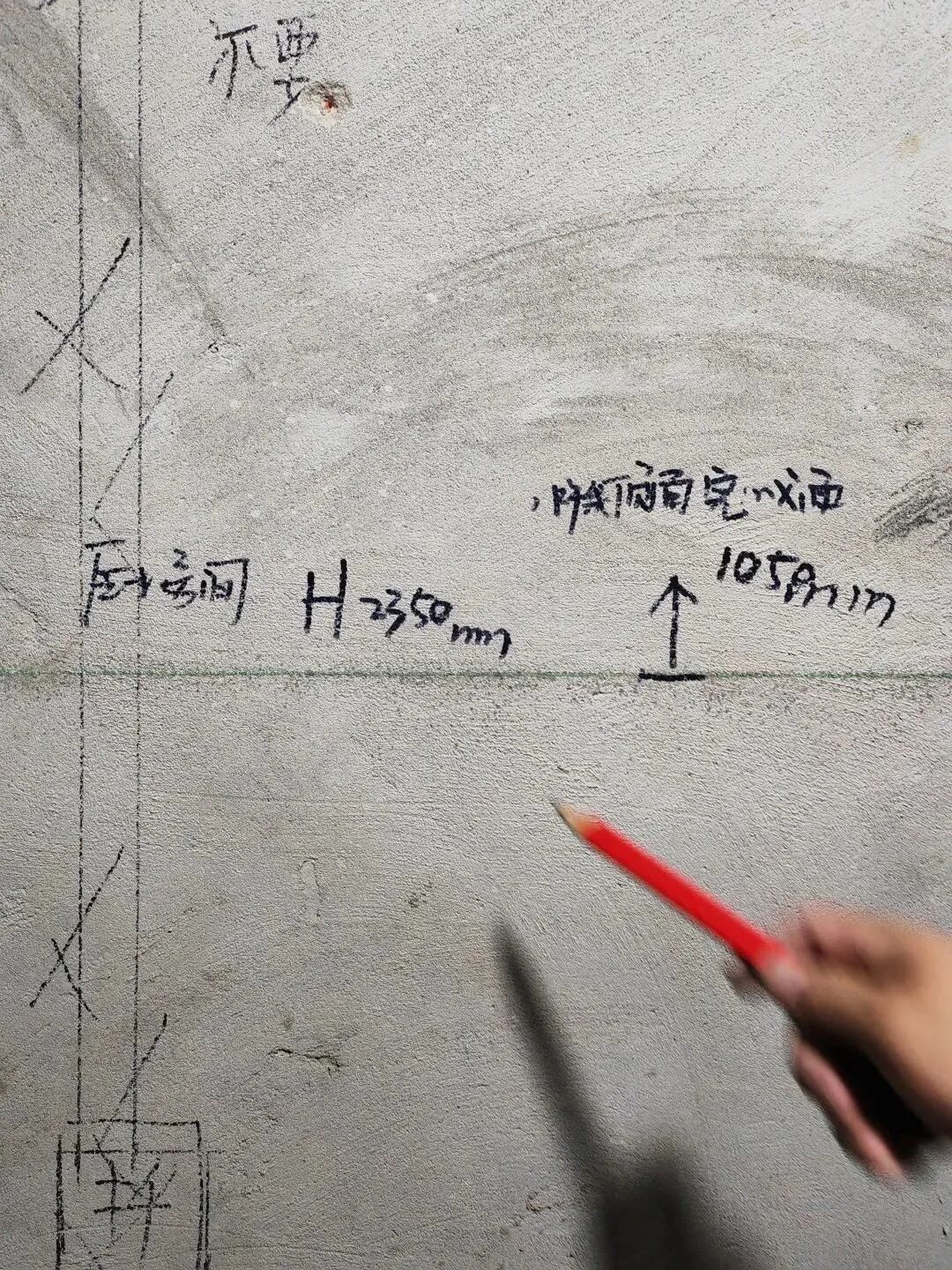

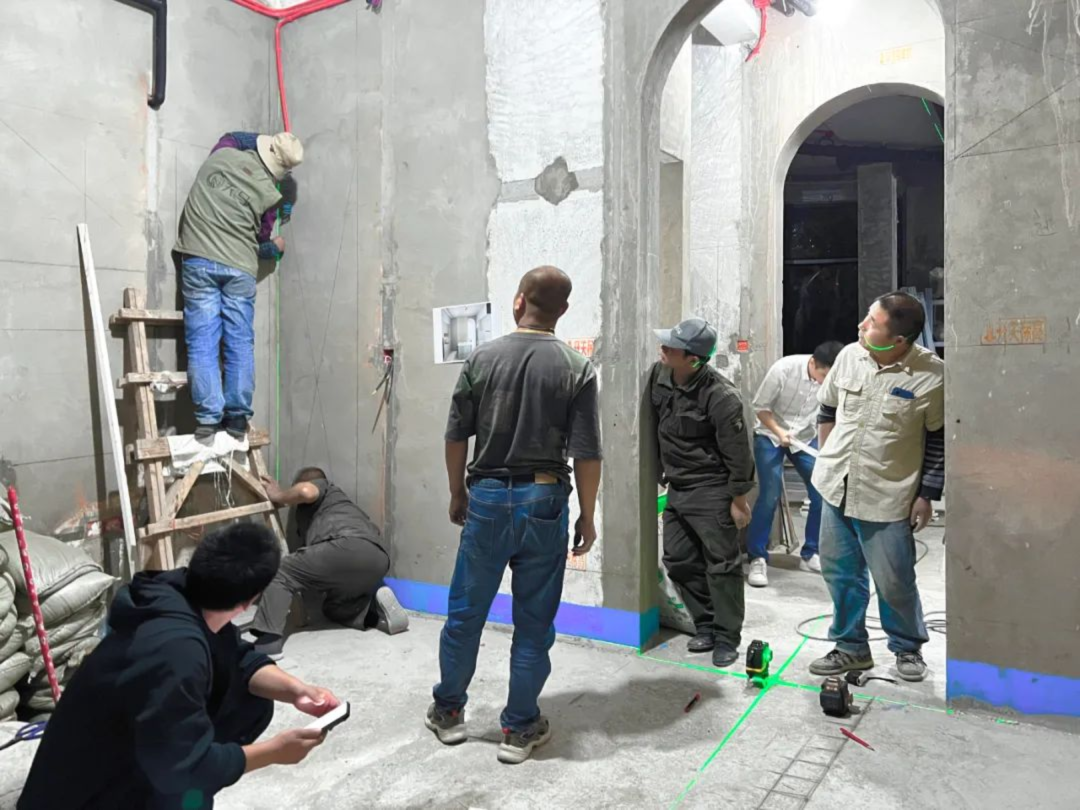

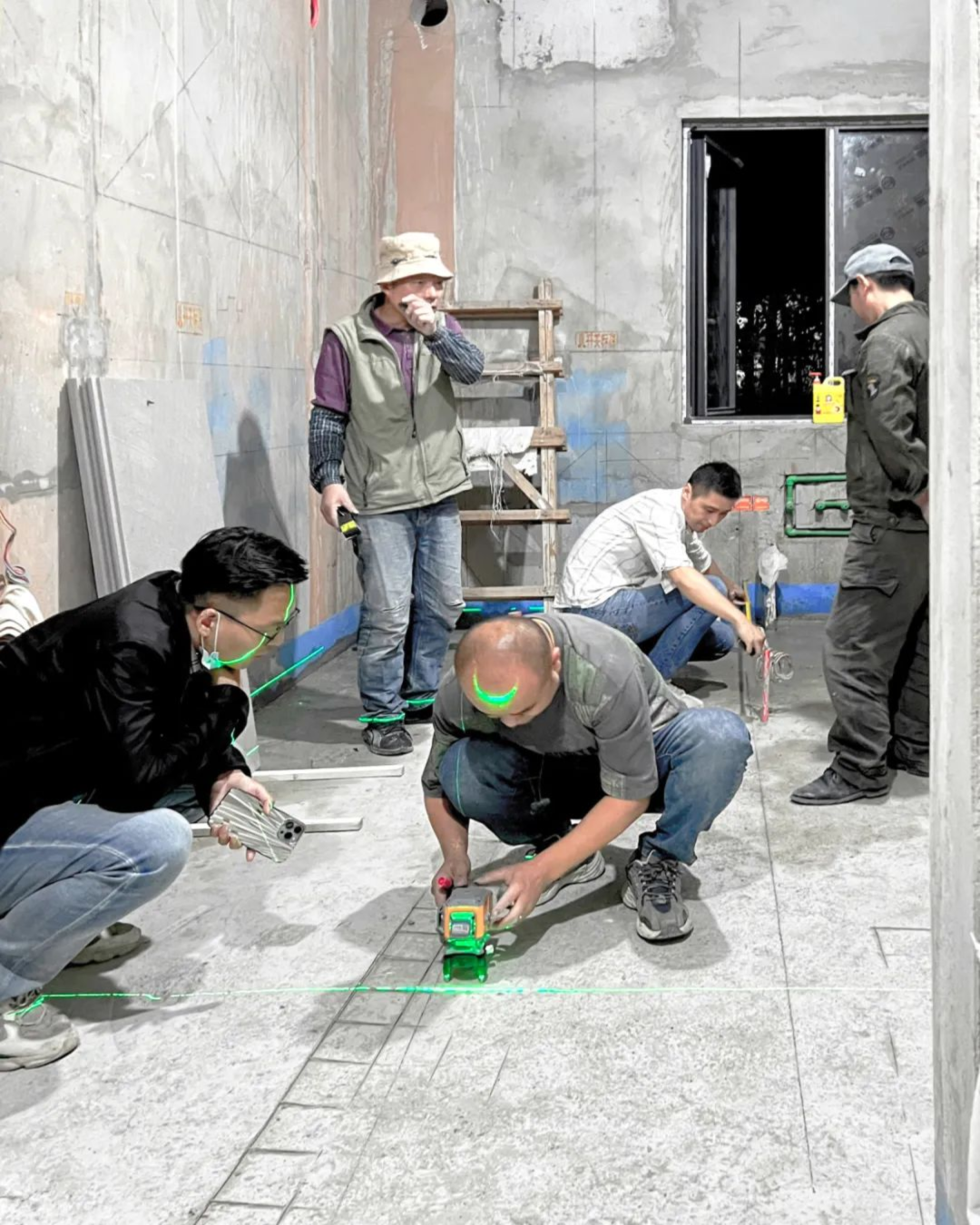

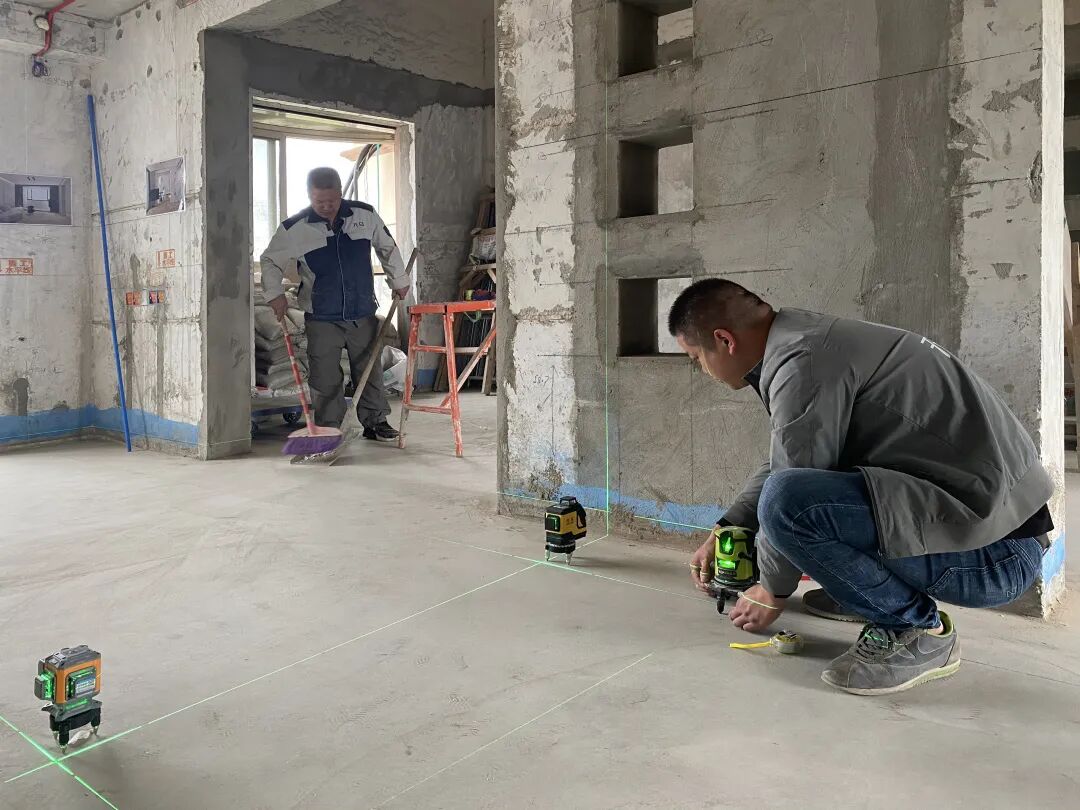

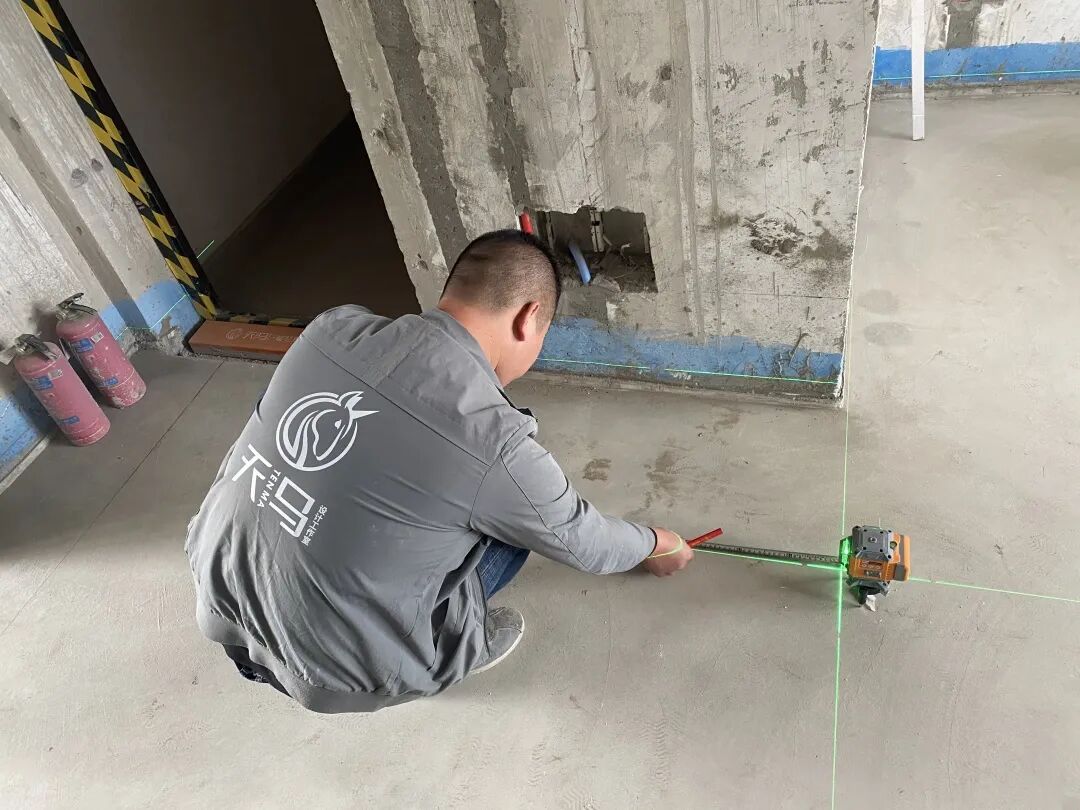

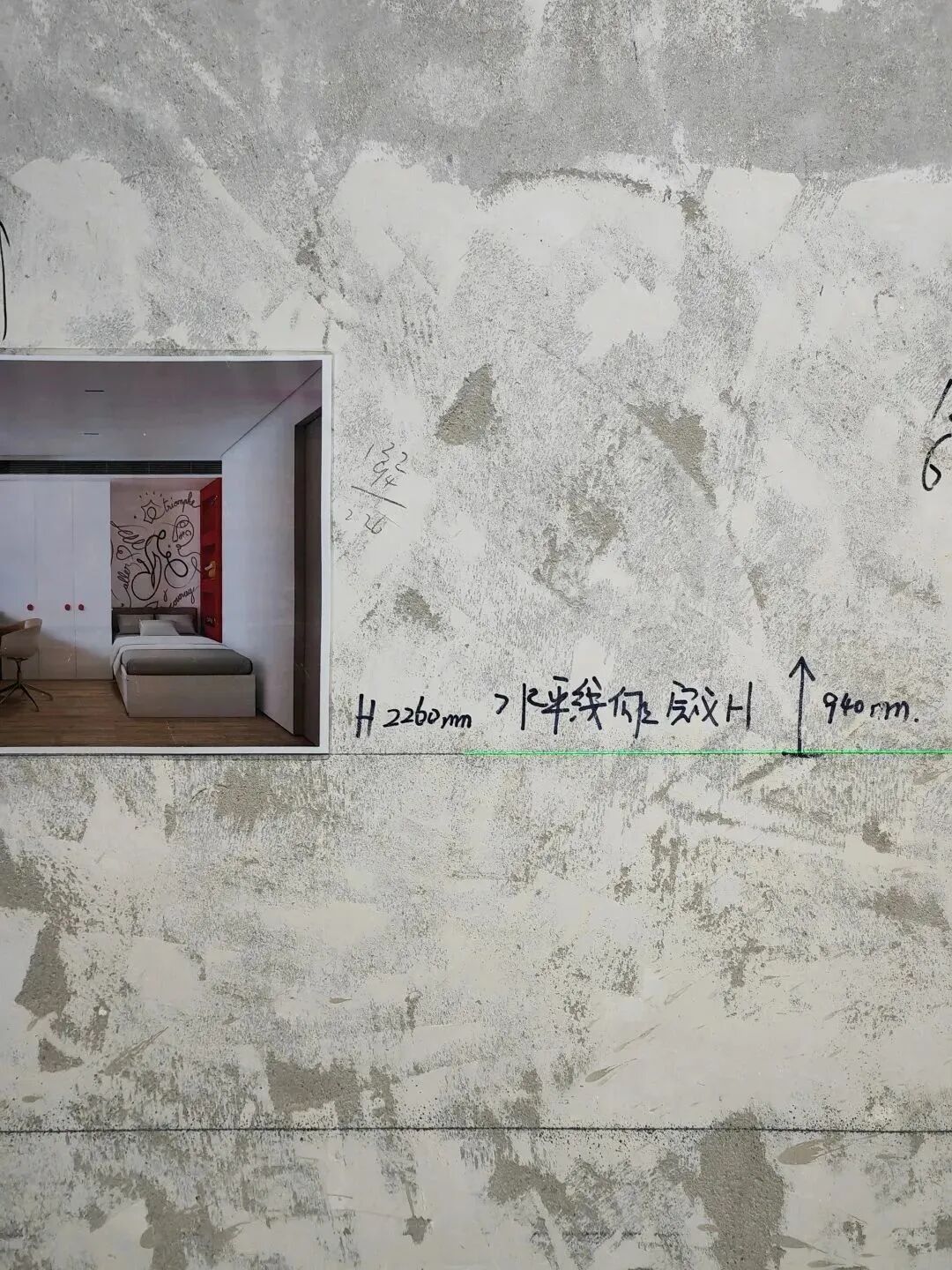

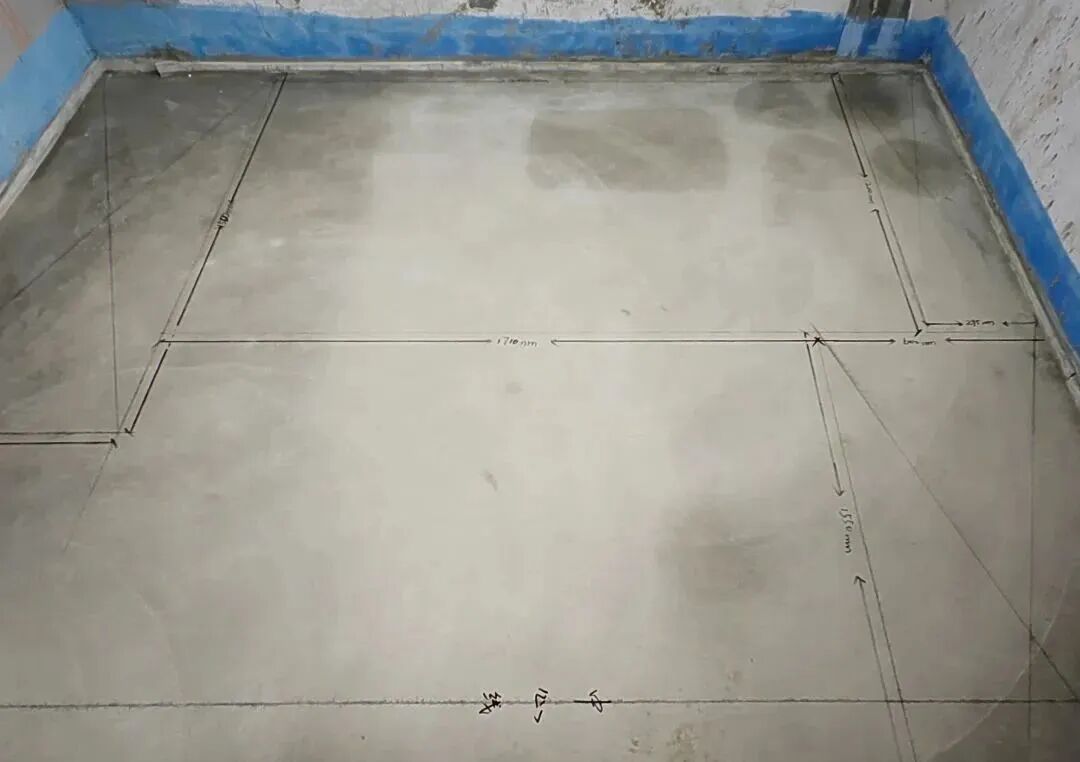

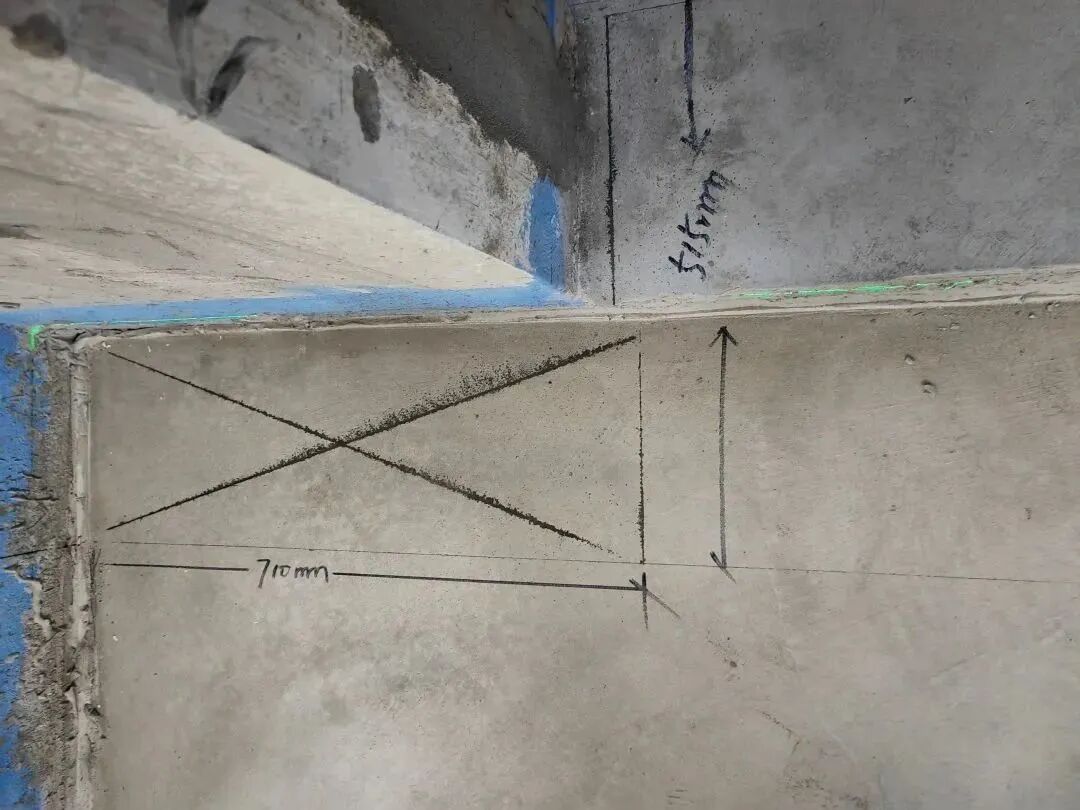

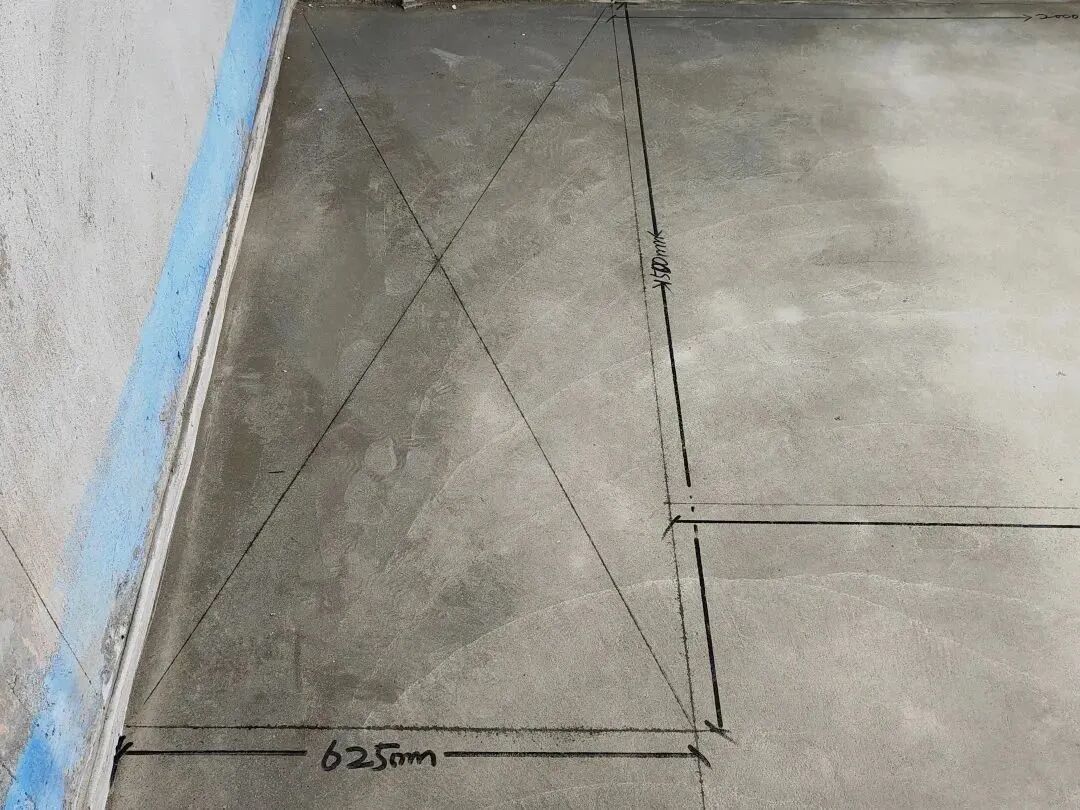

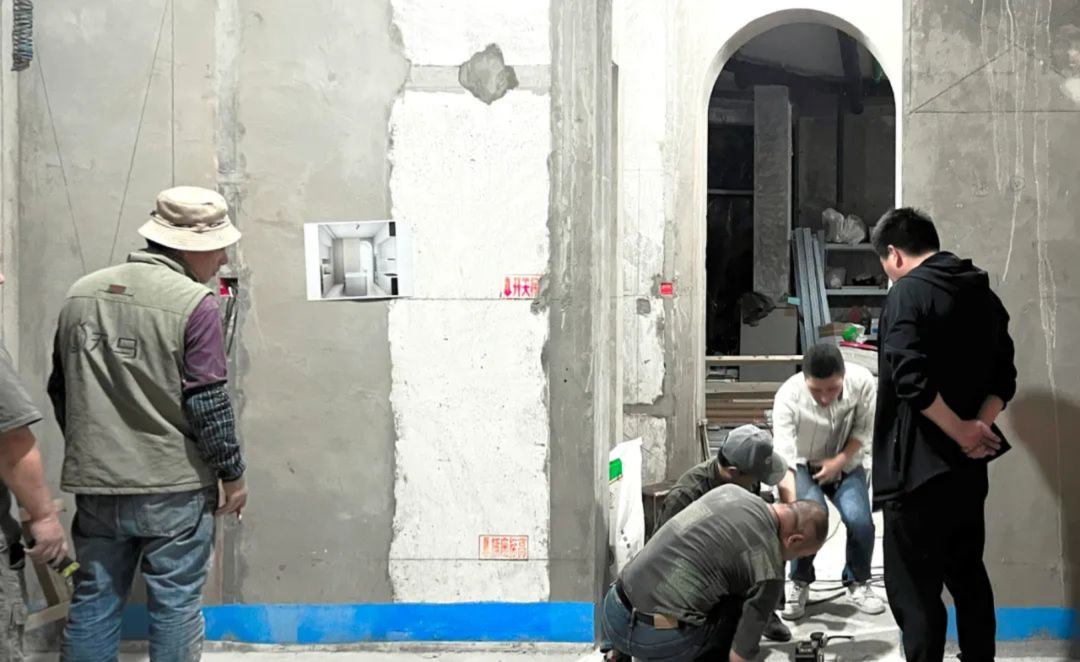

现在,我们的每一个项目,在地暖地坪浇筑、找平养护结束后,都会联合全屋定制厂家的技术人员、我方现场施工管理人员、木工、水电工等,做一次全屋定制空测。复核全屋定制尺寸,敲定下单生产数据的同时,也同步复核好了水电已完成部分的尺寸,看是否匹配精准,确定木工泥工的施工完成面。
前两天一个项目的交付仪式里,业主说,经过一个疫情以后,他们之前感觉住进新家的计划可能要延后了,结果现在,自己成了小区同期装修的业主里,最早入住的一户。
有人问,为什么天马要把这个责任揽过来,本可以置身事外的。
毕竟这件事费神费力还担风险,万一出问题,赔钱事小,客户不开心,供应商也埋怨,两头不讨好。答案只有一个,发现问题,解决问题,敢于躬身入局,是我们一贯以来的作风。
